國電電力在建世界最大鋼結構冷卻塔順利結頂 |
時間:2021年01月24日 瀏覽:1401次 |
1月15日,國電電力上海廟公司1號間冷塔順利結頂。這是世界最大的鋼結構冷卻塔,也是全國首次在百萬級機組中采用全鋼結構的冷卻塔。

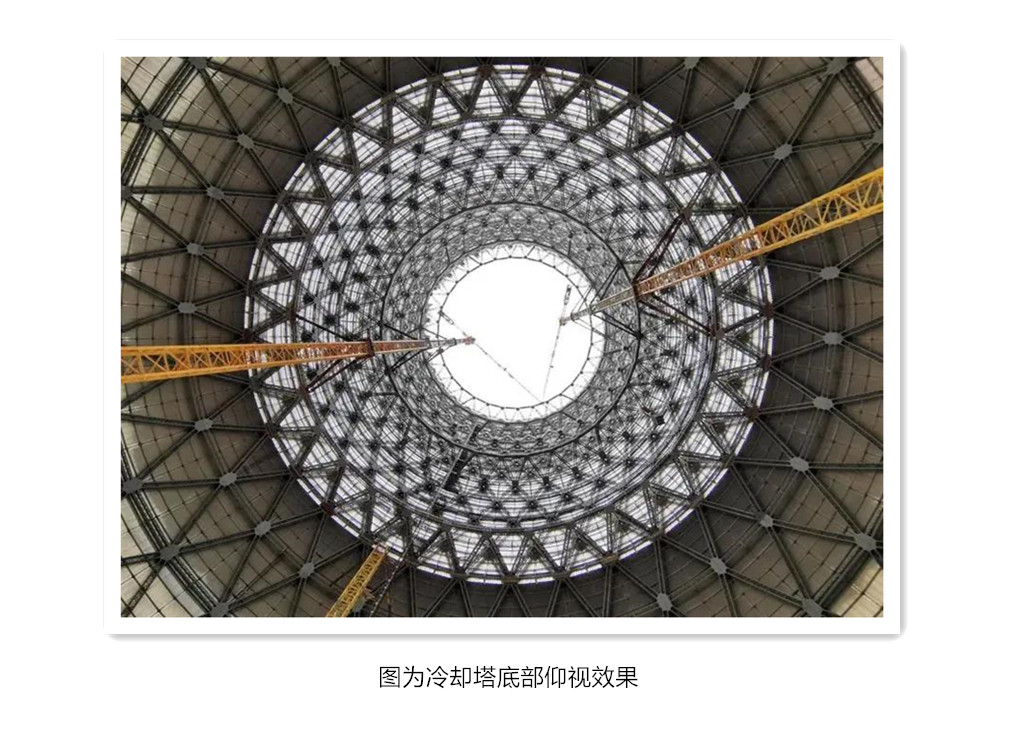

該公司1號間冷塔由“錐體+展寬平臺+圓柱體+加強環”四部分組成,主體結構共18層,總高190.2米,錐段為6層,直筒段為12層,由576榀鋼三角和全鋼蒙皮拼裝而成,零米以上主體為全鋼構架,自重6500余噸。與傳統混凝土間冷塔相比,鋼結構冷卻塔具有作業面人員少、安全隱患少、強度高、延性好、自重小、冬季低溫不影響施工等優點。

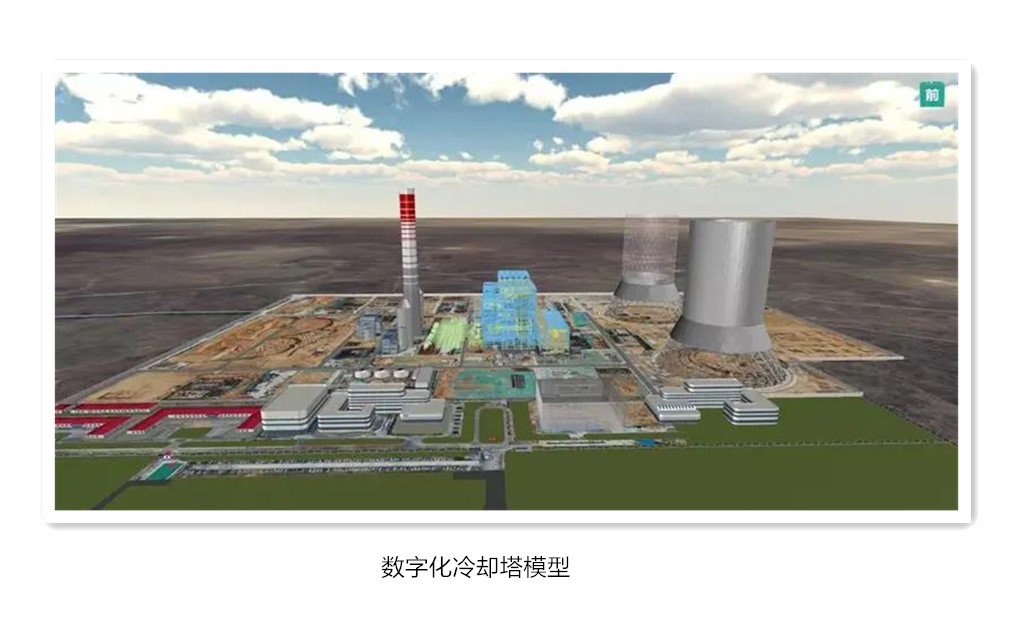

為順利完成世界最大鋼結構冷卻塔建設,該公司多次優化設計方案,創新采用多項新技術,依托智慧工程建設,通過數字化移交實現了間冷塔四維仿真塑性制作,在把控工程進度的同時,實現任一點高度、結構特性和完成時間的歷史數據的全記錄。

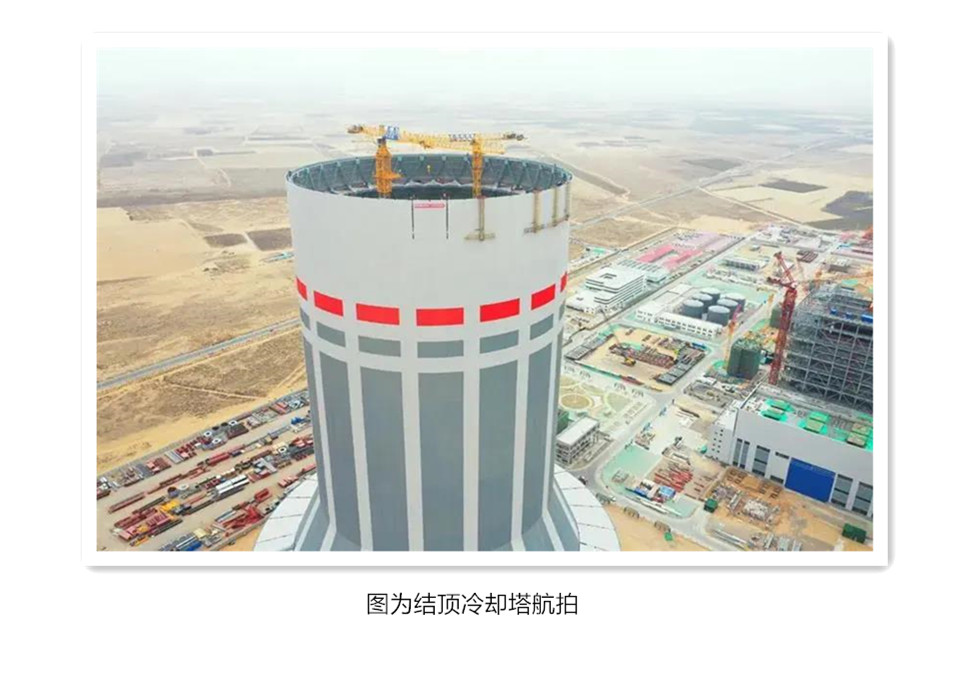

該公司在具體施工作業方面,針對鋼三角傾斜角度較大、受自重影響吊裝定位焊接難度大、精度要求高等難點,一方面利用工廠進行高精度、高效率加工,另一方面結合實際,詳細制定了包括組拼焊接、吊裝作業、高空焊接等8項專項方案和22項施工安全保證措施,作業全過程嚴格落實“三級”技術、安全交底和過程“三檢”制度,多方面確保高質量安全建設,最終按期完成冷卻塔封頂施工作業。
|
